Beiträge von Hennigsdorf_KLS.12
-
-
-
Da habe ich aber wohl falsch geraten, dass der Upload auch so hohe Werte erreicht. Da braucht man leider etwas Fingerspitzengefühl. Wenn du Lust hast, trage doch mal 2,68 ein und wenn dann weiterhin knapp über 2,5 Gbit/s erreicht werden, greift weiterhin das Traffic Shaping der Fritz!Box, ohne dass zu viel Geschwindigkeit rausgenommen wird. So wie jetzt wäre es nicht optimal.
Hi DLMttH, wird nicht mehr schneller, aber das auch von der Leitung her mehr als ausreichend:)
-
Hi DLMttH, ja du hast vollkommen recht, ich habe es angehoben und jetzt liegen auch dort 2528Mbps an, danke für den Tipp!

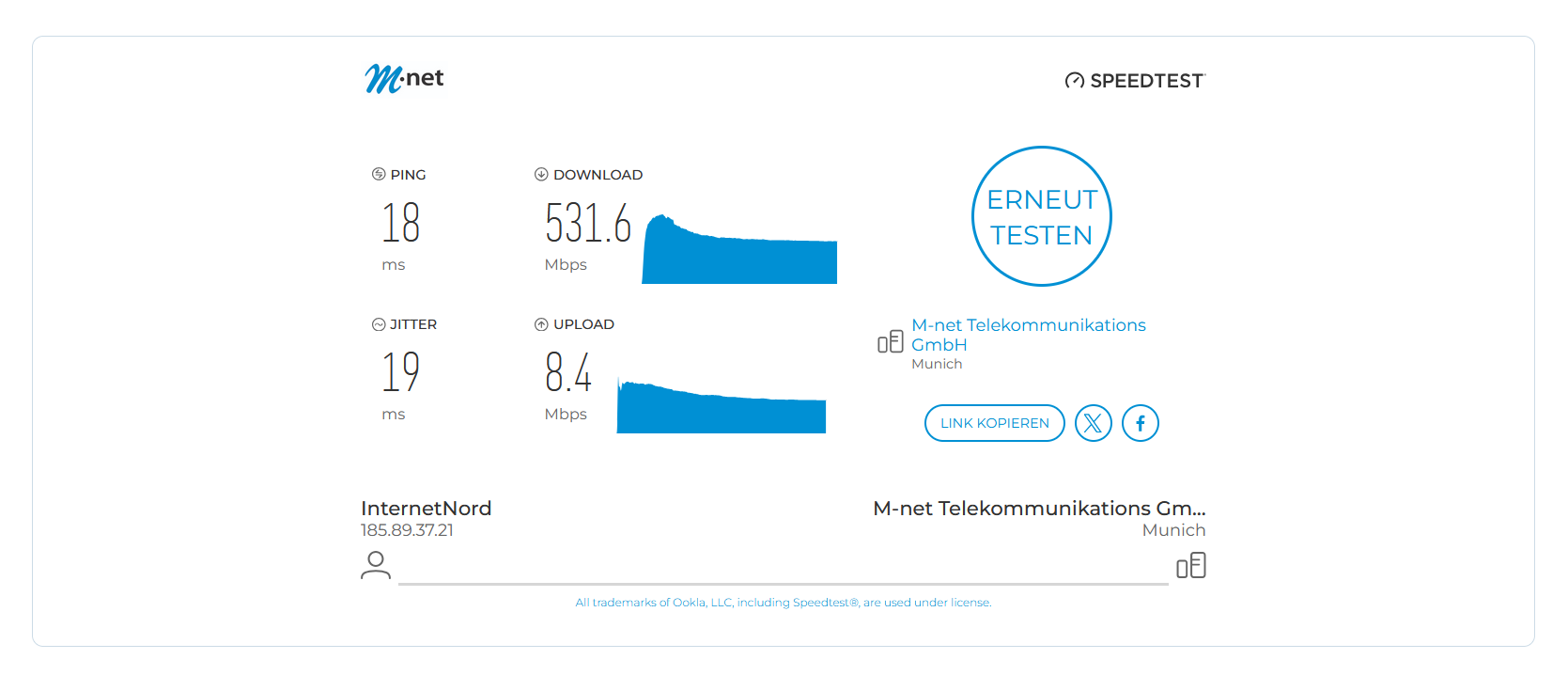

Sag mal, schnappst du dir selbst etwas vom Upload weg, indem du bei der 4690 2,5 Gbit/s eingetragen hast? Wenn ich mir den Download so ansehe, könnte man da ruhig 2,75 eintragen.
-
-
Schöne Grüße aus Hennigsdorf, wir sind seit Ende Juni 2026 voll angeschlossen siehe : Thema Abgeschlossen - Hennigsdorf West KLS Open Infra wurde komplett hergestellt.
hier läuft alles ohne Probleme.
-
-
-
-
Heute wurde der zweite Anschluss instandgesetzt, und nun sind alle 3 Aktiv und laufen mit jeweils 500mbit. Der eine Anschluss wird seitens Misterfuxx noch angepasst auf die 2Gbit, dazu gab es beim Telefonat die Möglichkeit diesen auf die 2,5Gbit anzupassen was ich gleich mit beauftragte.
Wenn die Konfiguartion gelaufen ist, werde ich entsprechende Speedtest einstellen.
-
Kleines Update, ich hatte heute mit Open Infra Telefoniert, Sie sagte mir das um ca. 12 Uhr ein Techniker was einstellt und der Upload dann besser sein sollte.

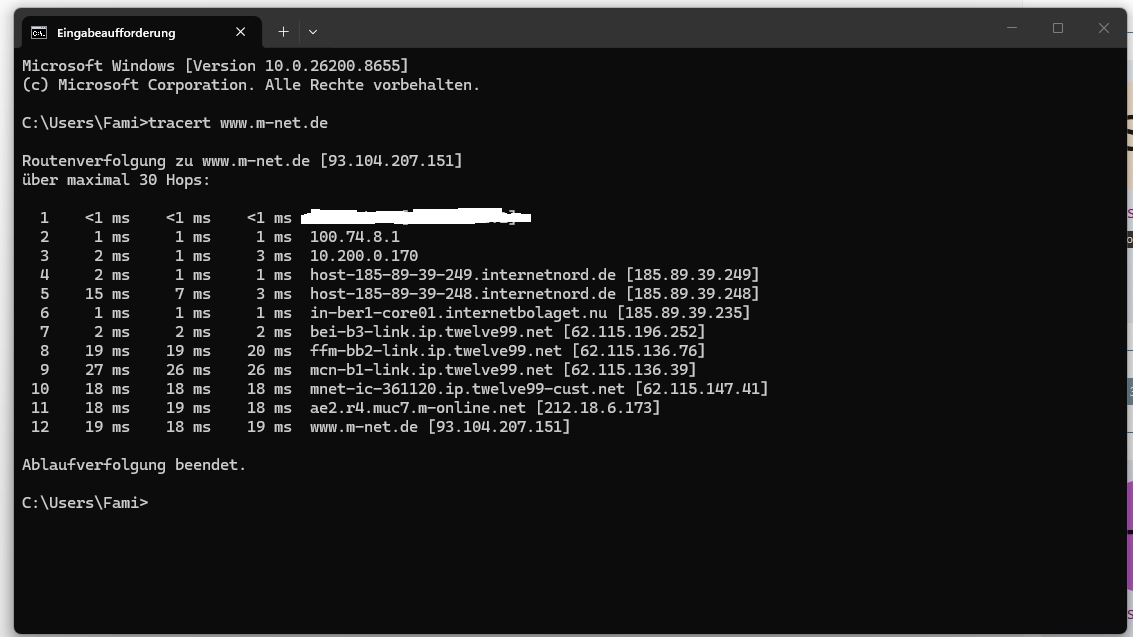

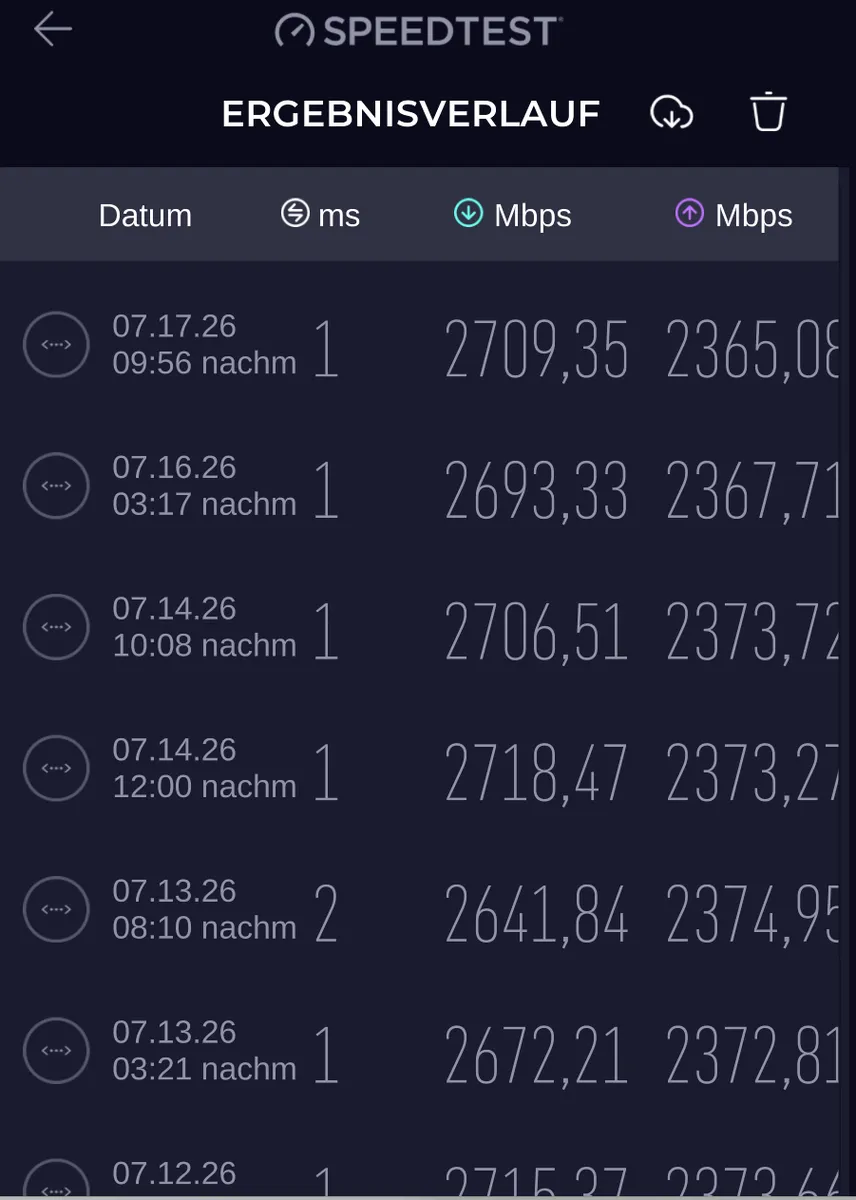

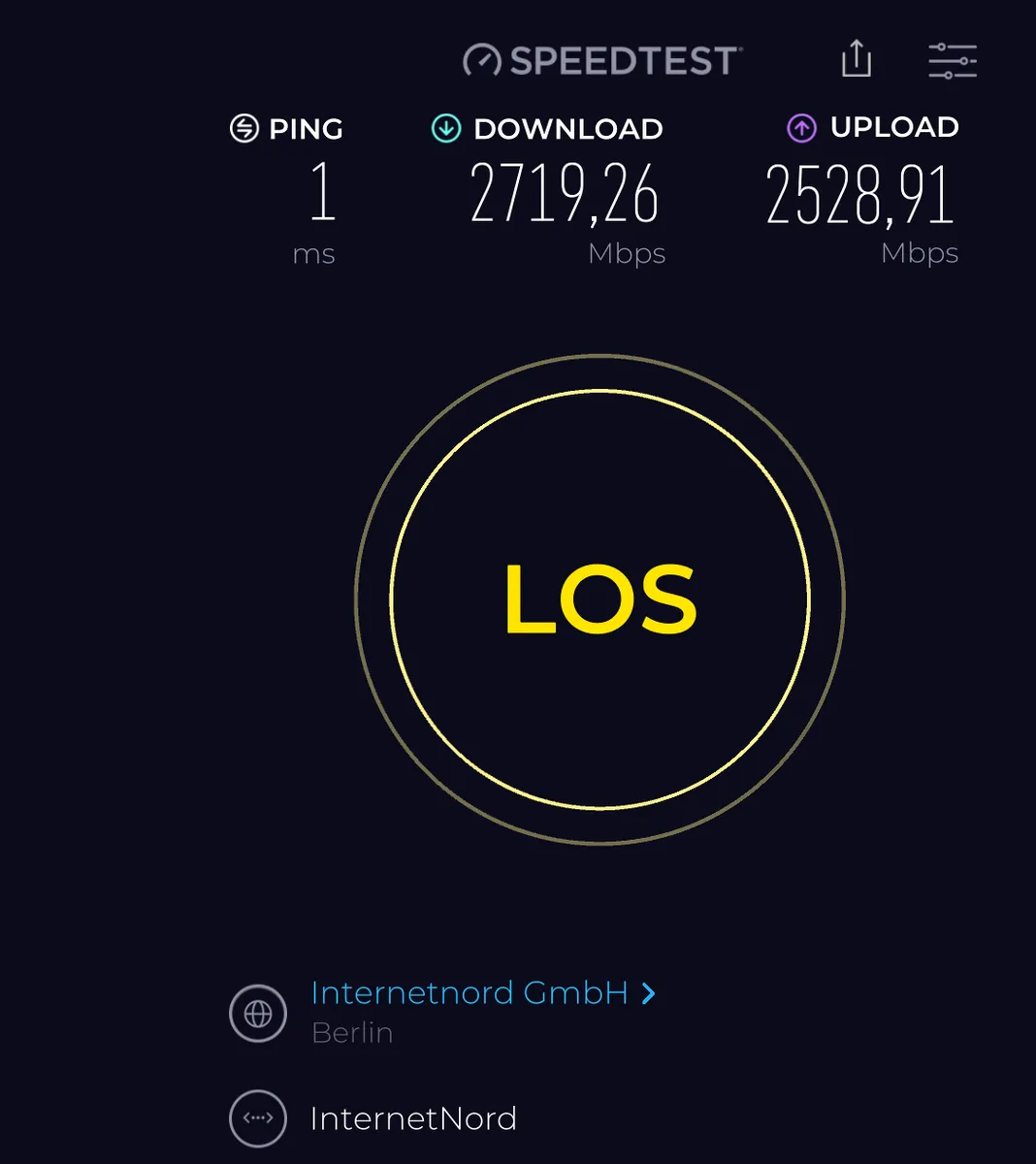

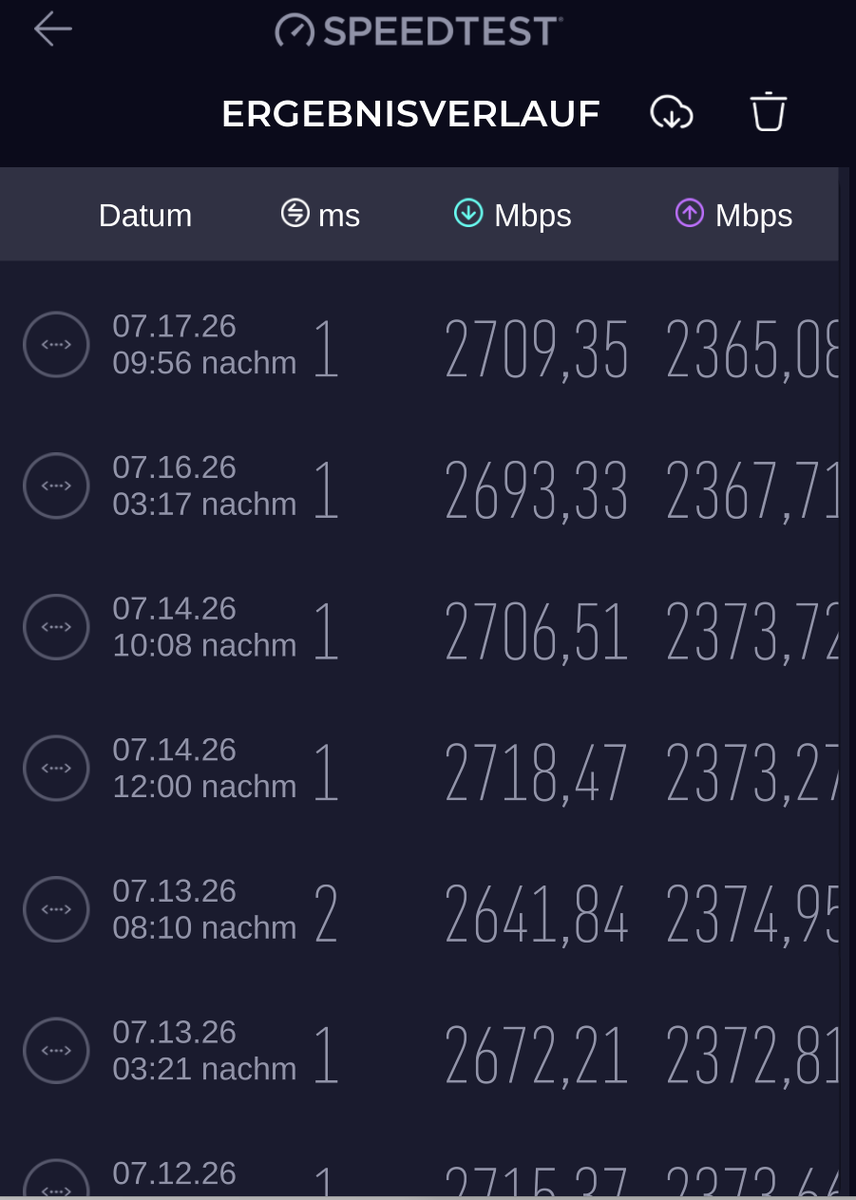

Und siehe da, sehr schöne Werte:
Und einmal von der Breitbandmessung:
Jetzt warte ich noch bis Donnerstag, dann kommt der Techniker rum wegen mein zwei anderen Anschlüssen und dann sollen diese ebenso freigeschaltet werden.
Sollte es in der zwischenzeit was neues ergeben, werde ich mich dann Kundtun.
Schöne grüße aus Hennigsdorf
-
-
-
Hallo, Derzeit sieht es so aus, als würden unsere Techniker am Mittwoch, dem 17.06., von 8 bis 12 Uhr, am 18.06. den ganzen Tag und möglicherweise auch am 19.06. vor Ort sein. Es hängt nun davon ab, ob alle betroffenen Kunden uns antworten.
Hallo TechnicalPerson,
das passt sehr gut mit mein Vorschlag welchen ich per E-Mail versendet hatte.
Zum Thema internet, von mein drei Anschlüssen funktioniert zurzeit einer, da müssen noch Einstellung vorgenommen werden.
1. Bei meinen 500mbit ist der Download ist noch Ausbaufähig und beim Upload gibt es eine Fehleinstellung, dieser hängt bei 0,5Mbit.
2. Mein 2gbit anschluss ist noch ohne internet und muss noch hergestellt werden (WAN ist funktionsfähig).
3. Der dritte anschluss, muss die Glasfaser neu eingeblasen werden, ist dann die dritte Instandsetzung, ich vermute beim Einblasen irgendwo ein Bruch.
Ich wünsche ein schönes Wochenende und vielen Dank für die Informationsweitergabe!
-
Erst heute vor wenigen Minuten haben wir die Nachricht erhalten, dass das Signal funktioniert. Nun werden wir einige Stunden brauchen, um herauszufinden, welche Hausanschlüsse funktionieren und bei welchen es Probleme gibt. Diejenigen, bei denen alles funktioniert, können den Dienst in wenigen Stunden nutzen. Diejenigen, bei denen dies nicht der Fall ist, werden wir kontaktieren und ihnen einige Möglichkeiten aufzeigen, die sie selbst umsetzen können. Falls dies nicht möglich ist, werden wir Termine für Reparaturen vereinbaren (in der Regel 10–15 Minuten vor Ort).
Hallo TechnicalPerson, vielen Dank für die Auskunft, ja man sieht bei dem Modems das es mehr Aktivtät verzeichnet.
Leider besteht der Link noch nicht für die Kunden, aber wie sie Schrieben benötigte Ihre Techniker noch eine gewisse Zeit für die Einrichtung.
-
Hallo,
wir mussten den Anbieter für die Glasfaserleitung zum DataCenter wechseln. Der neue Anbieter hat mitgeteilt, dass die Arbeiten bis zum 10.06. abgeschlossen sein sollten. Ich weiß nicht, ob sie es vielleicht schneller hinbekommen.Sobald wir die Freigabe vom Unternehmen erhalten haben, wird unser Techniker vor Ort alle Konfigurationsdetails einrichten (was in der Regel 2 Stunden dauert).
Danach werden alle Modems, die mit Strom versorgt werden und keine Probleme aufweisen, funktionieren. Bei den übrigen Modems werden wir die Kunden kontaktieren, um zu überprüfen, ob die Stromversorgung besteht.Hallo TechnicalPerson, ich wollte mich erkundigen ob alles funktiert hat mit dem neuen Dienstanbieter.
VG
-
Hallo,
wir mussten den Anbieter für die Glasfaserleitung zum DataCenter wechseln. Der neue Anbieter hat mitgeteilt, dass die Arbeiten bis zum 10.06. abgeschlossen sein sollten. Ich weiß nicht, ob sie es vielleicht schneller hinbekommen.Sobald wir die Freigabe vom Unternehmen erhalten haben, wird unser Techniker vor Ort alle Konfigurationsdetails einrichten (was in der Regel 2 Stunden dauert).
Danach werden alle Modems, die mit Strom versorgt werden und keine Probleme aufweisen, funktionieren. Bei den übrigen Modems werden wir die Kunden kontaktieren, um zu überprüfen, ob die Stromversorgung besteht.Ich danke vielmals für die Auskunft und für mich das es schneller wird;) wenn nicht ist es jedoch die absehbar vom Zeitraum her, daher bleib ich gespannt.
-
Hallo,
wir warten selbst darauf, dass die Probleme mit dem Signal behoben werden.
Das Unternehmen, das die Strecke von Hennigsdorf zum Rechenzentrum betreibt, hat uns mitgeteilt, dass es das Problem gefunden hat und es diese Woche (21) beheben wird. Aber ehrlich gesagt glaube ich ihnen nach diesen zwei Monaten (persönlich) nicht mehr.
Sobald das erledigt ist, werden bereits die ersten Häuser, in die Glasfaser verlegt wurde, funktionieren. Und für den Rest warten wir darauf, dass die Kunden auf unsere Terminvorschläge für die weiteren Arbeiten reagieren.Hi TechnicalPerson, gibt es ein Update zum Singnal zu euch??? Haben Sie es noch geschaft euch anzubinden???
-
Am 22.05.2026 wurde bei uns die Glasfaser eingeblasen, die Aussage des Mitarbeiters war gewesen, das der Link noch nicht besteht und sie weiterhin darauf warten, wie es auch TechnicalPerson geschrieben hatte.
So wie es aussieht, ist der Ausbau soweit abgeschlossen und bei den Häusern wird zurzeit die Glasfaser mit entsprechenen Terminen eingeblasen.

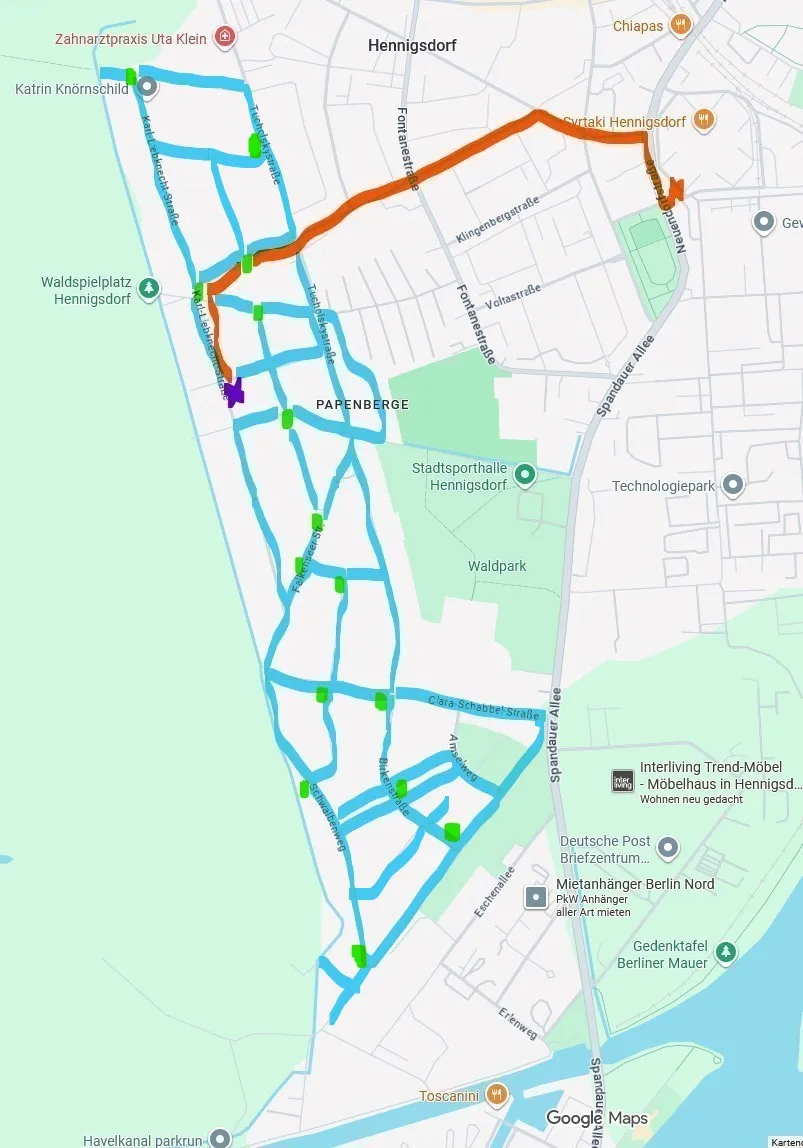

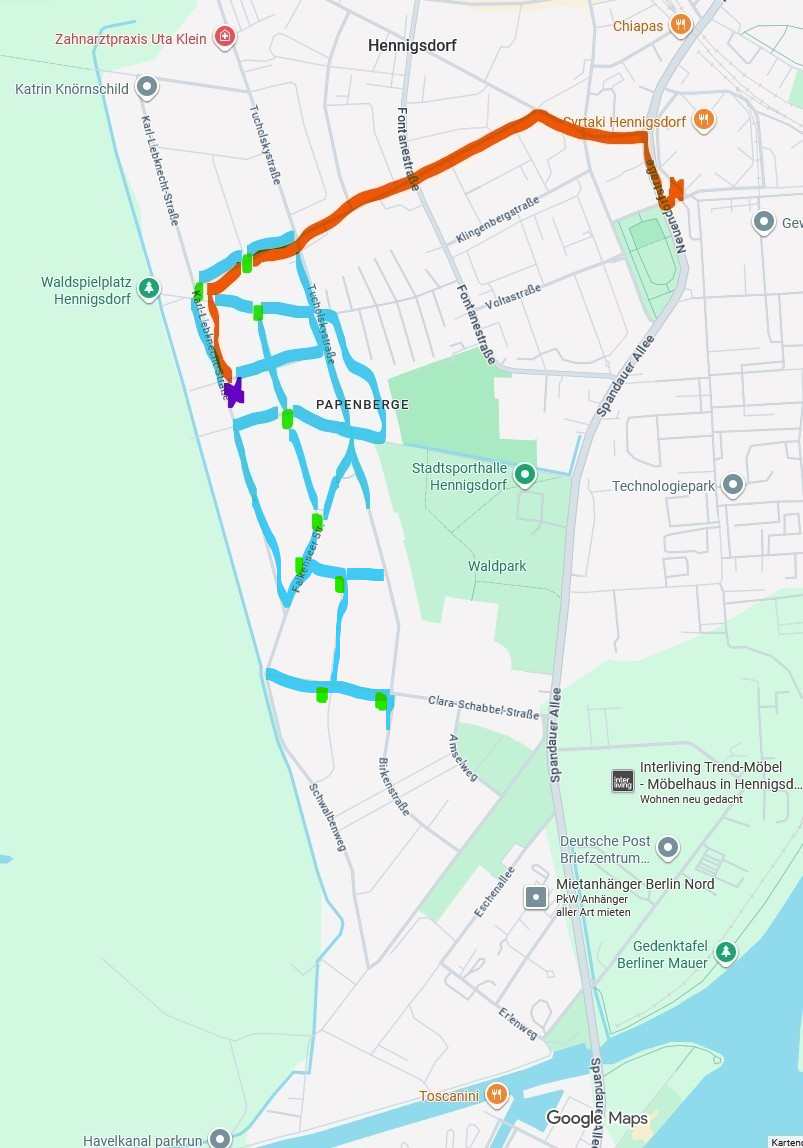

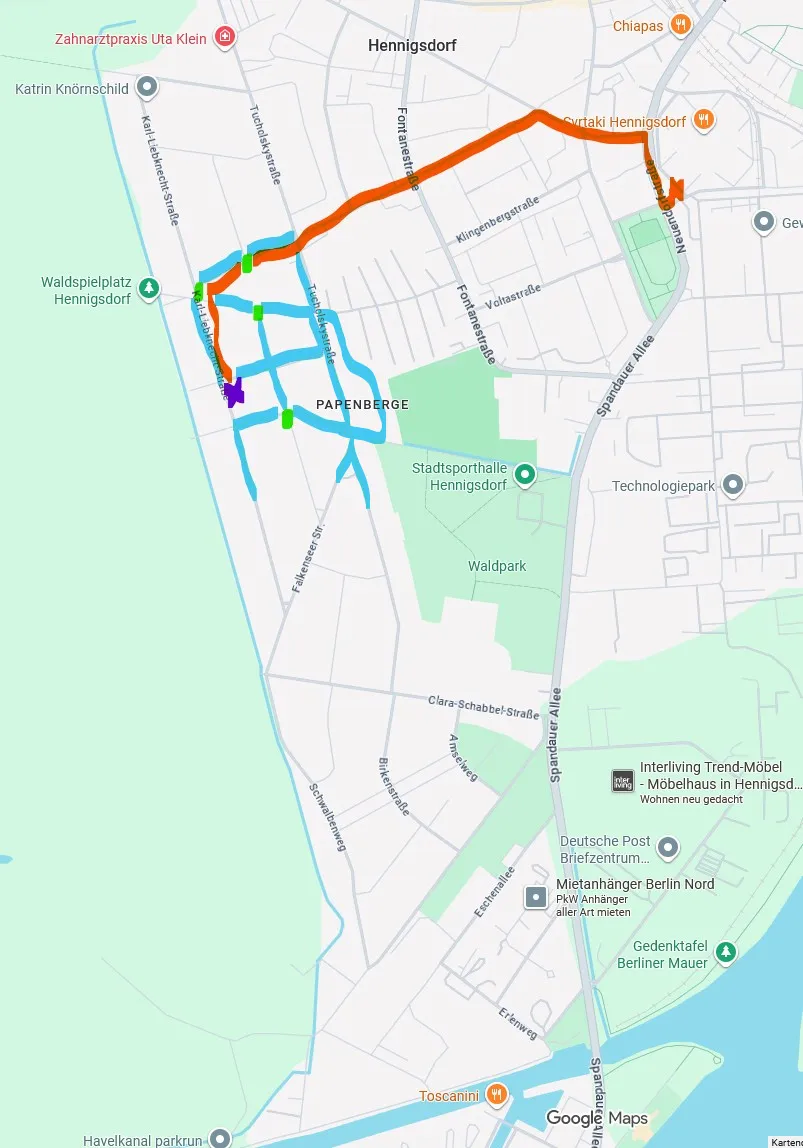

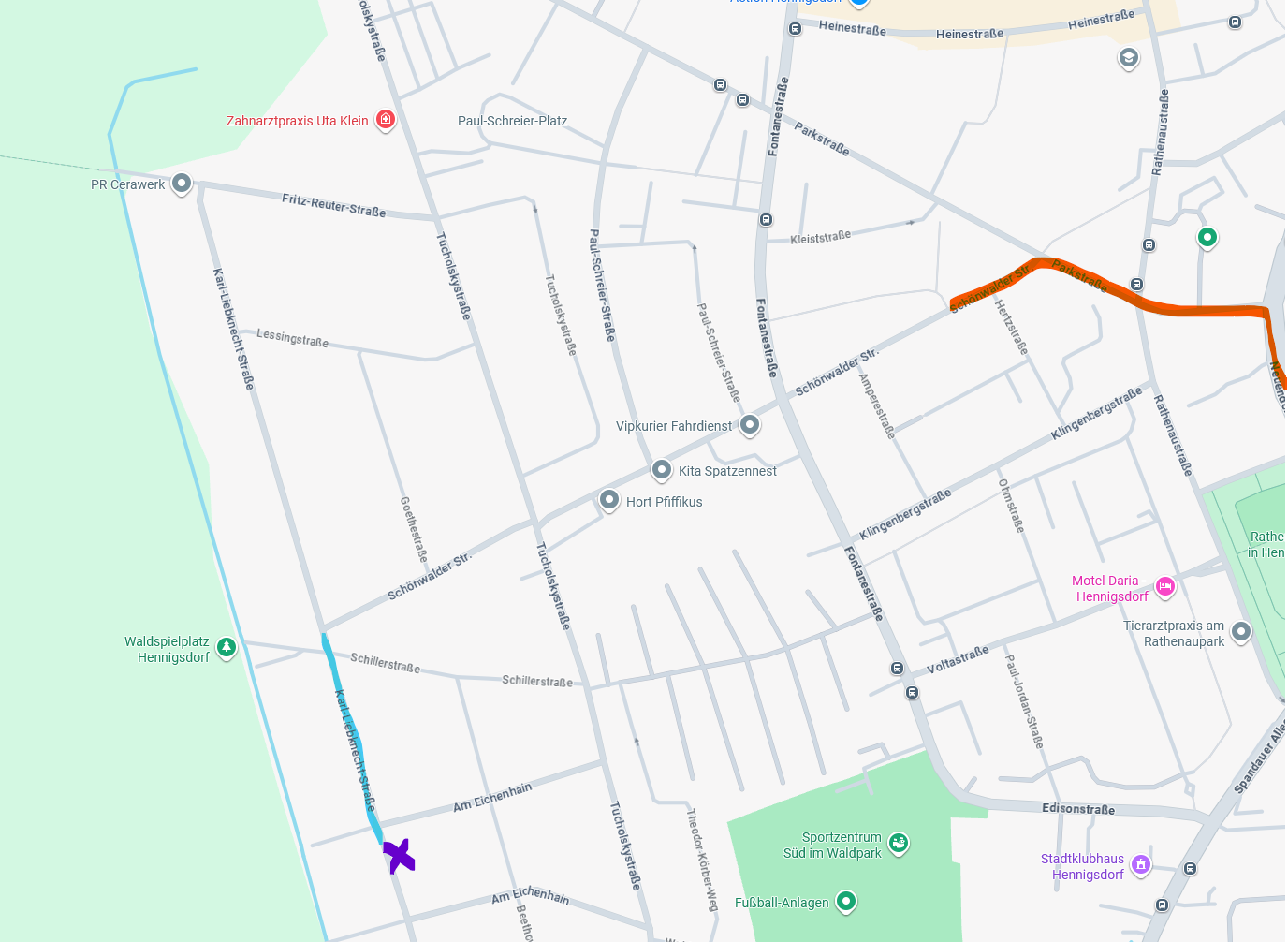

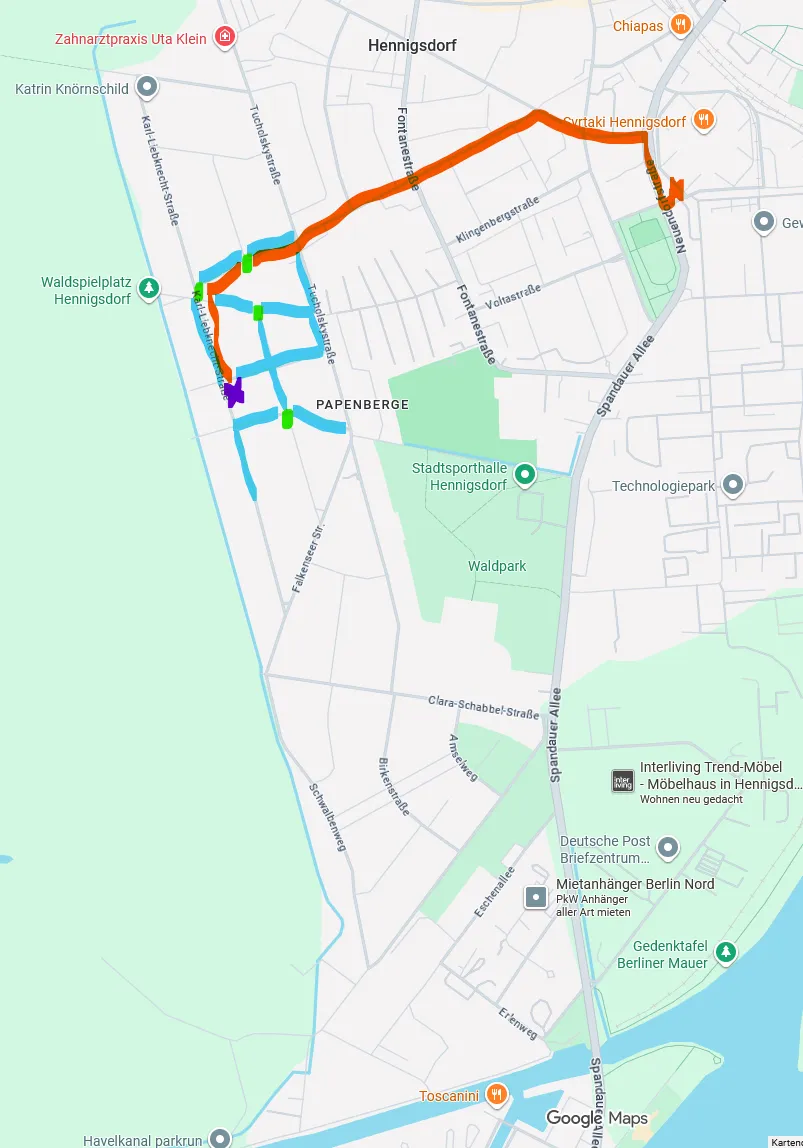

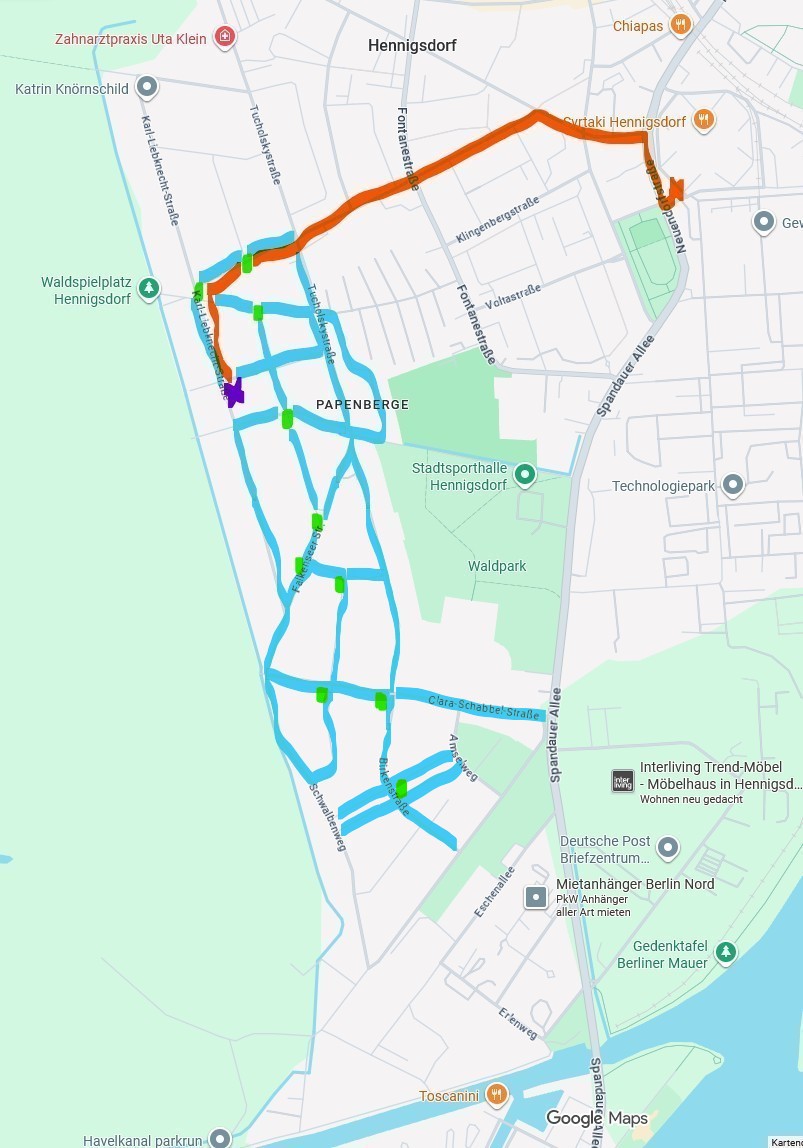

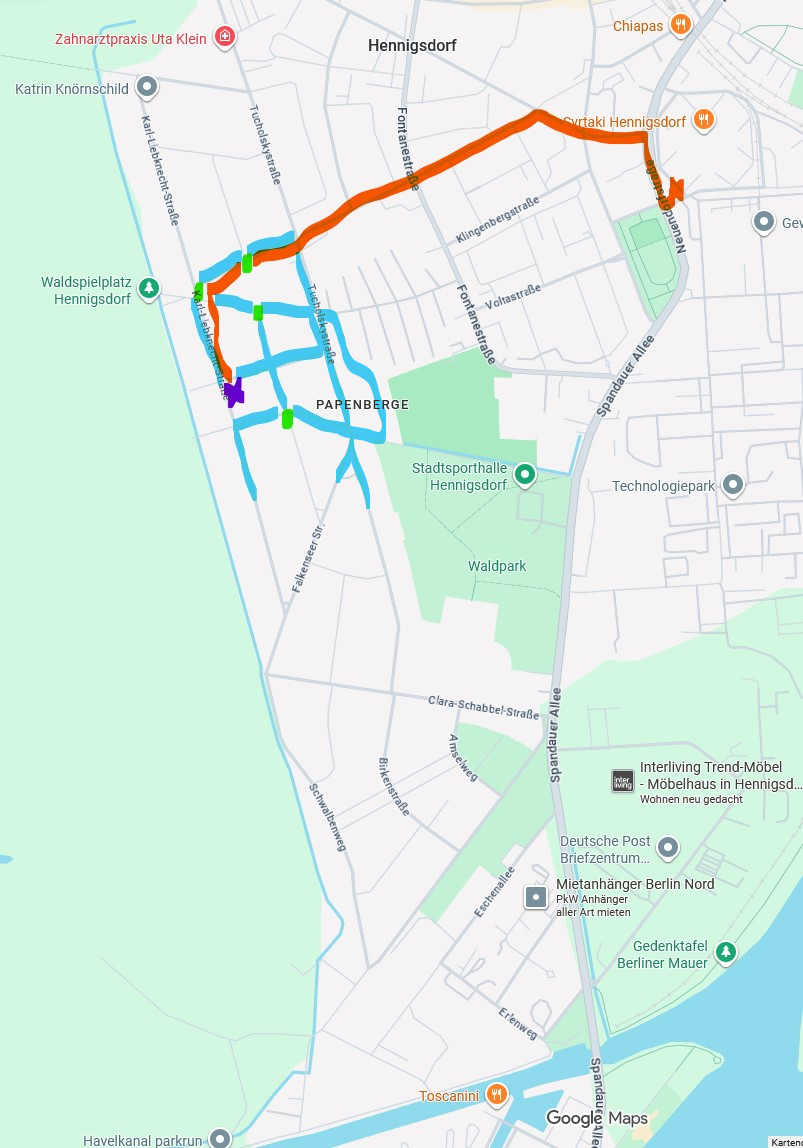

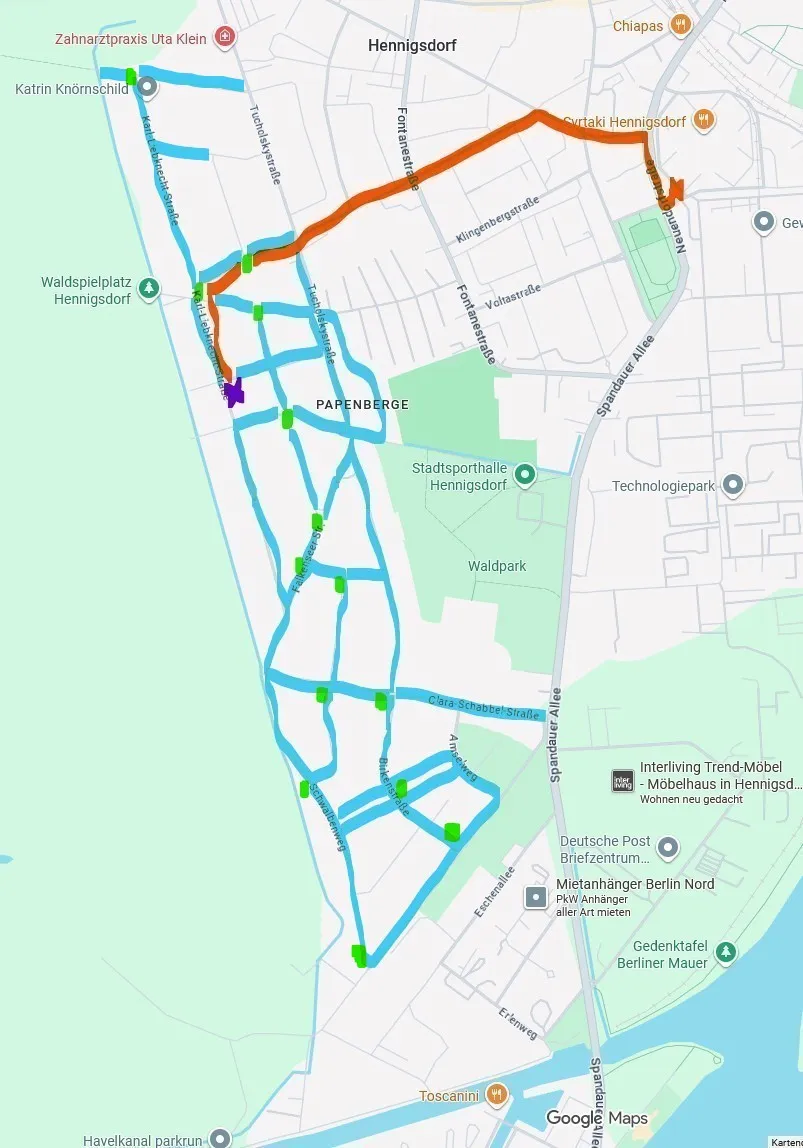

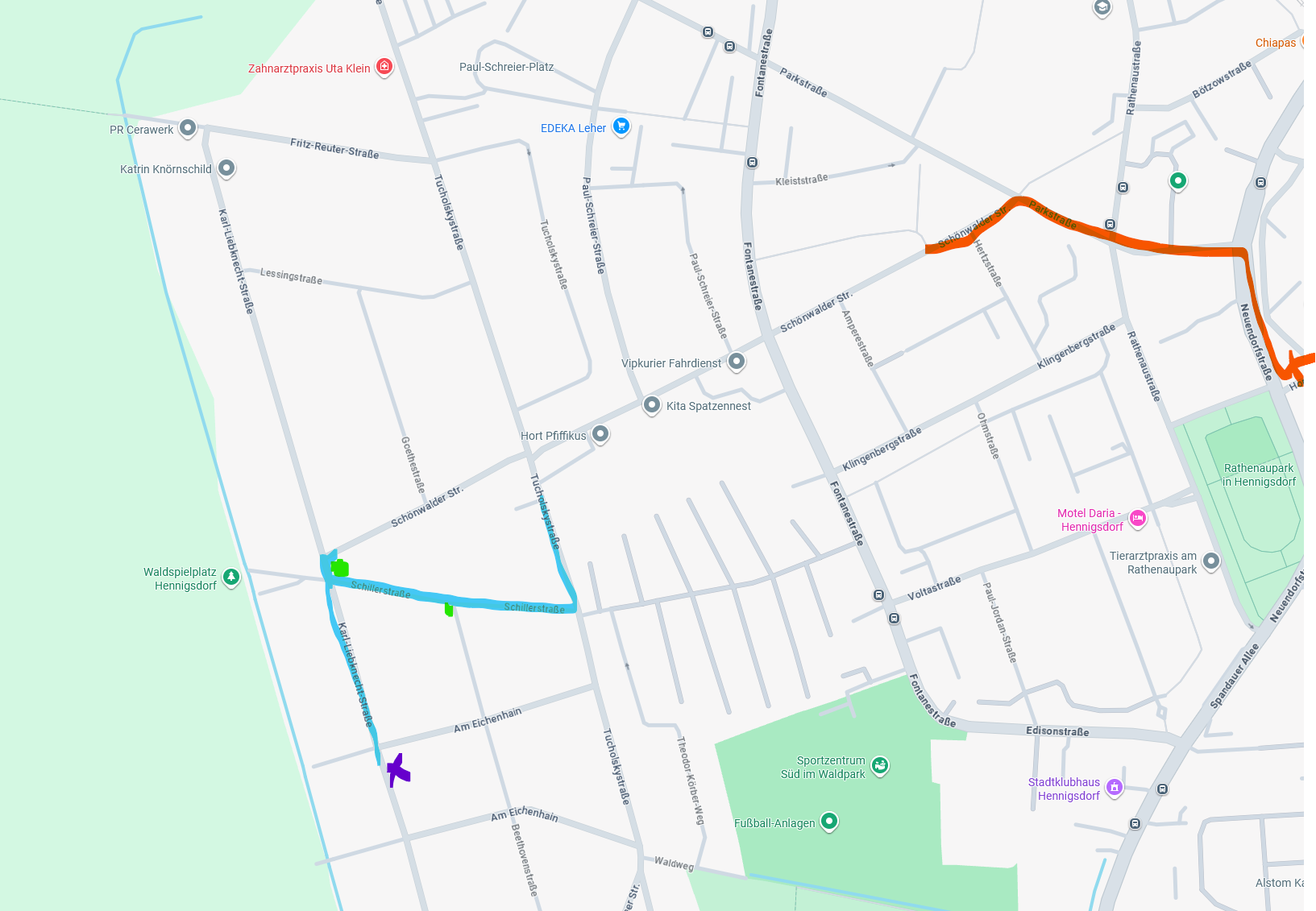

KW21:
Legende:
Das Lila-Kreuz ist der Hauptverteiler.
Das Rotekreuz ist die Anbindung ans Oberlayer.
Die Rot-Markierte Strecke die Hauptleitung.
Die Grün-Markierten Punkte sind die kleinen Verteiler zur Hausanbindung.
Die Blau-Markierte Strecke ist die Anbindung an die Häuser.
-
Hallo,
ja, das ist uns aufgefallen. Aber wir stecken derzeit in einem bürokratischen Kreislauf fest. Wir benötigen die Genehmigung der NBB, um dort zu graben – insbesondere in den Bereichen, in denen die NBB bereits Arbeiten durchgeführt hat. Wir arbeiten derzeit an einem Vertrag, um die Gewährleistung von ihnen zu übernehmen.Was die Signalübertragung betrifft, warten wir darauf, dass das Unternehmen, das die industrielle Glasfaserleitung von Hennigsdorf zu unserem Anschlusspunkt vermietet, die Probleme auf seiner Seite behebt (dies hätte eigentlich bereits Mitte April geschehen sollen).
Hallo TechnicalPerson, schön zusehen das Sie sich anscheinden mit der NBB geeinigt haben, Ihre Kollegen sind wirklich sehr fleissig.
Konnten Sie schon die Thematik klären mit der Glasfaseranbindung und dem Dienstanbieter?
Und was schätzen wann die Termine kommen zum Glasfaser einblasen zu den Häusern + wie auch der Nutzung?
-----------------------------------

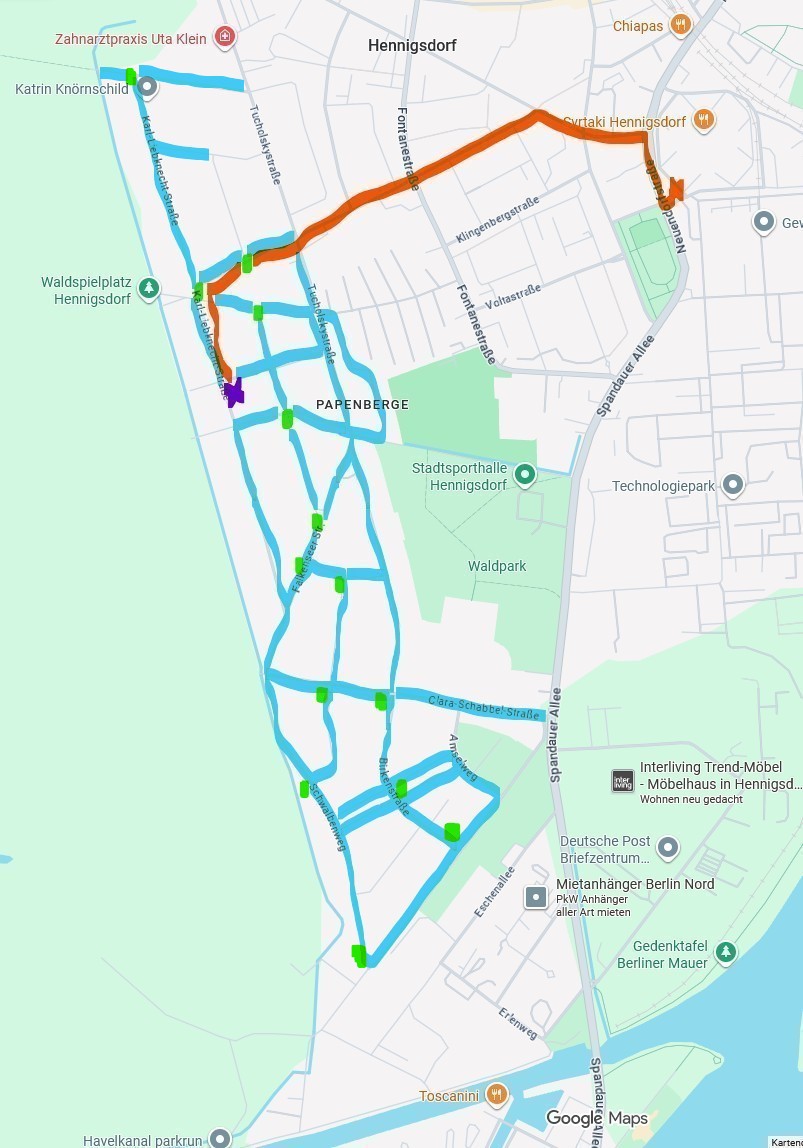

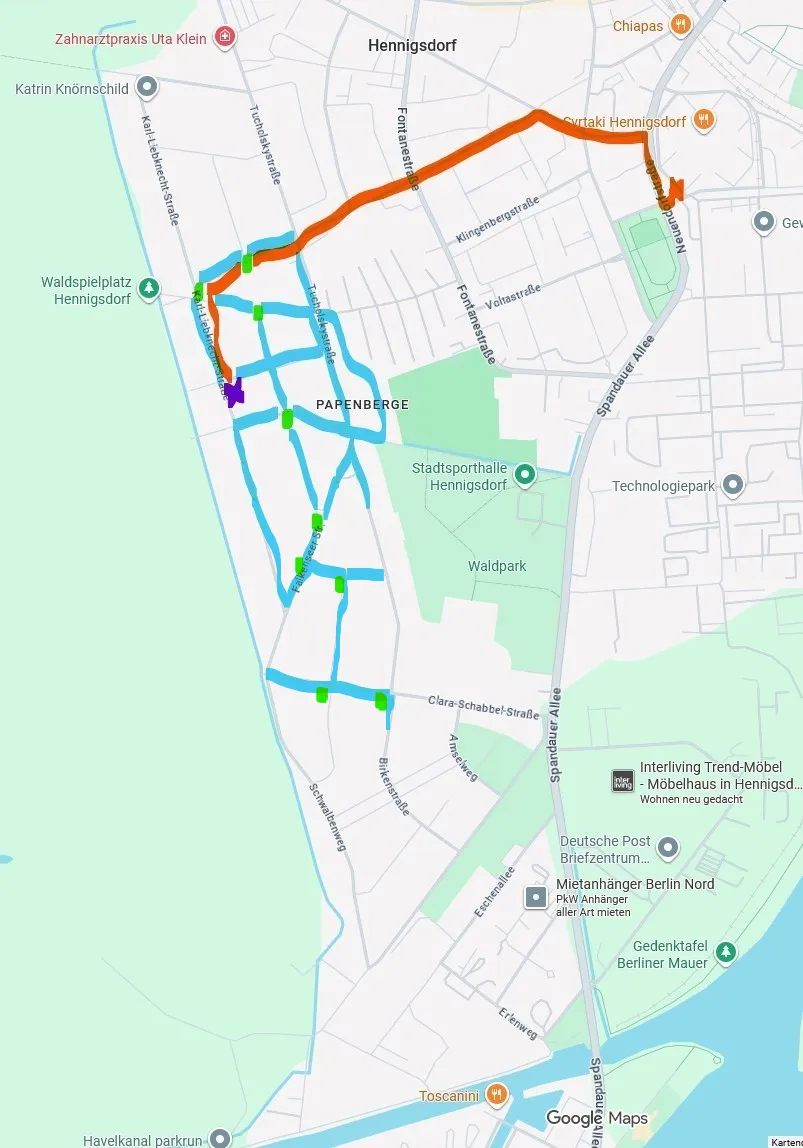

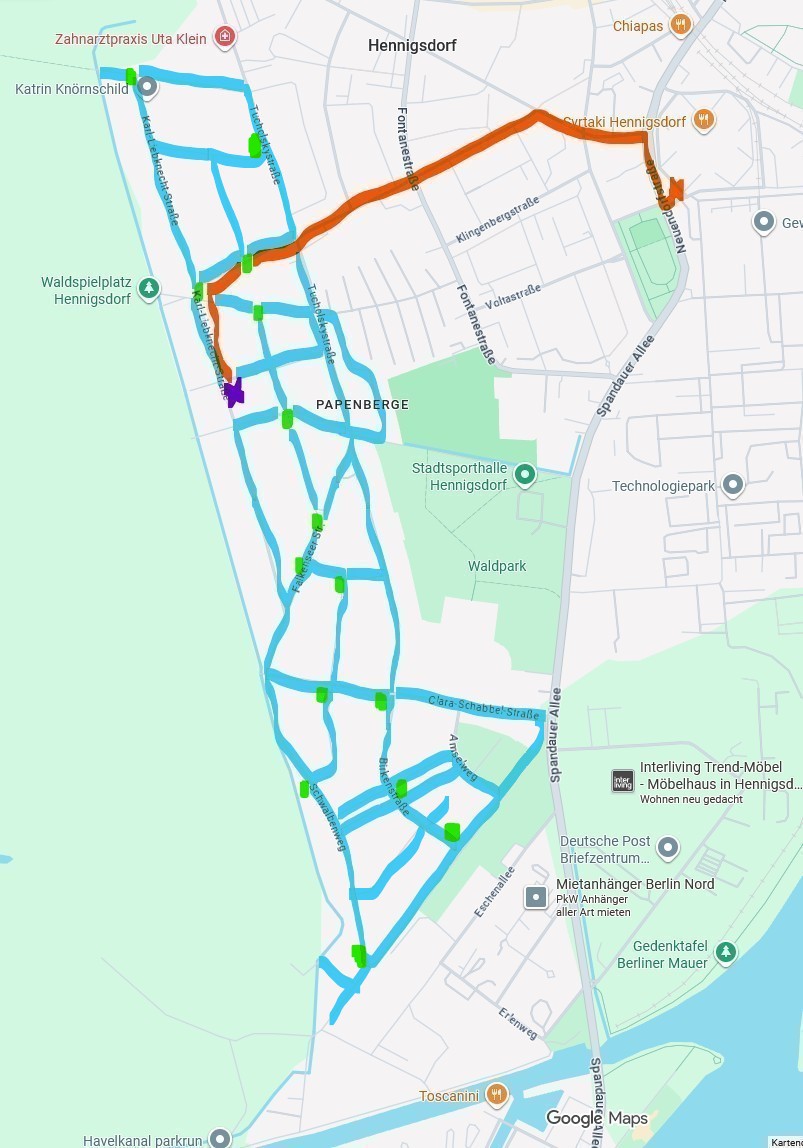

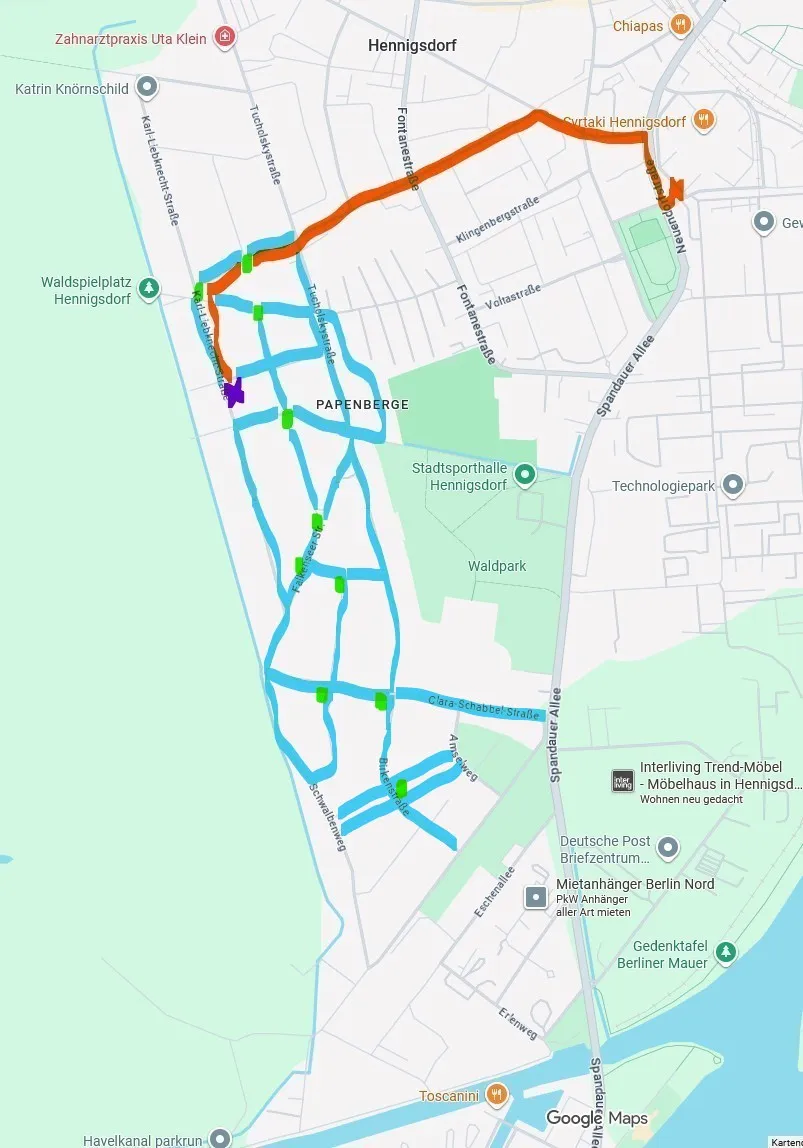

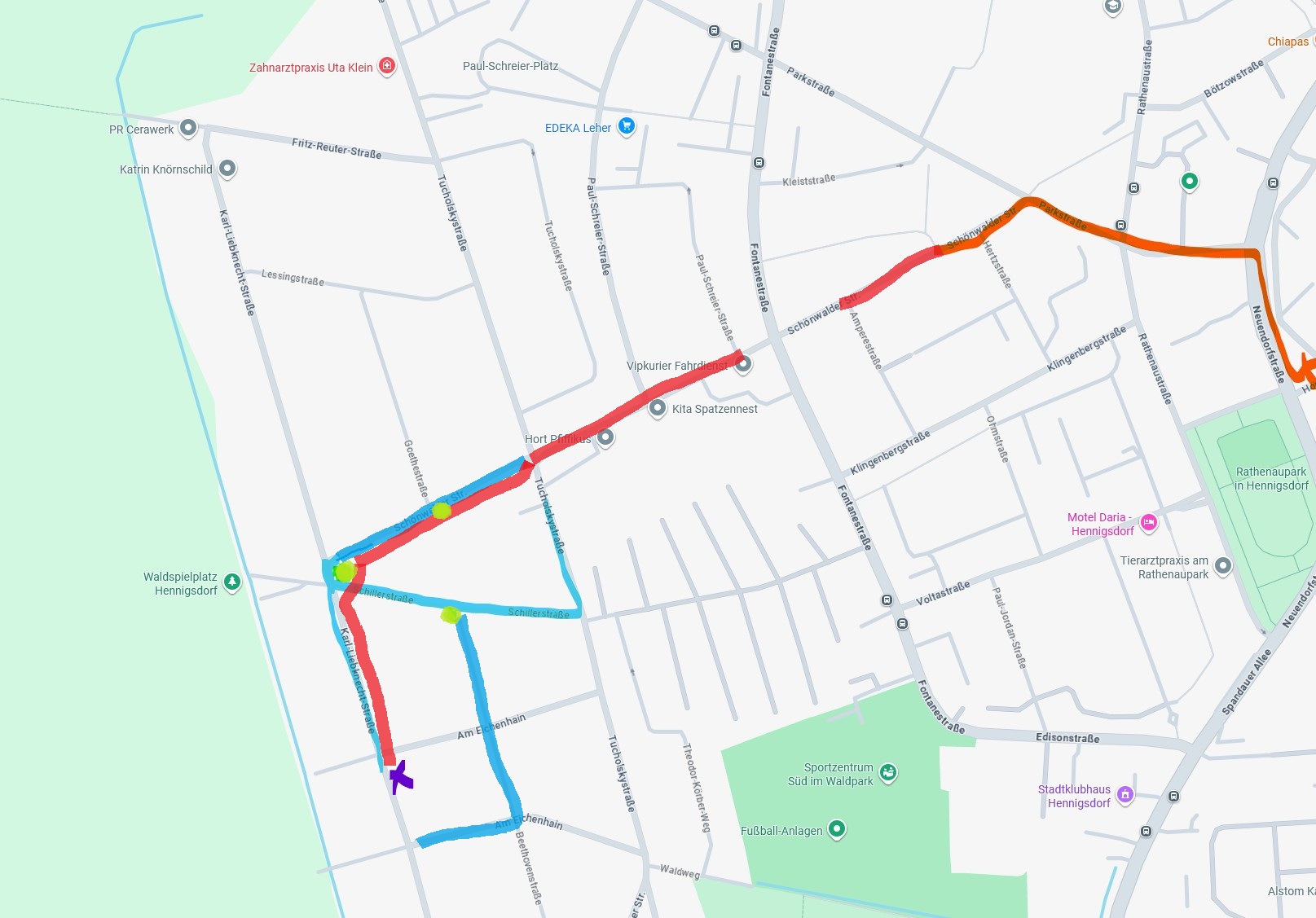

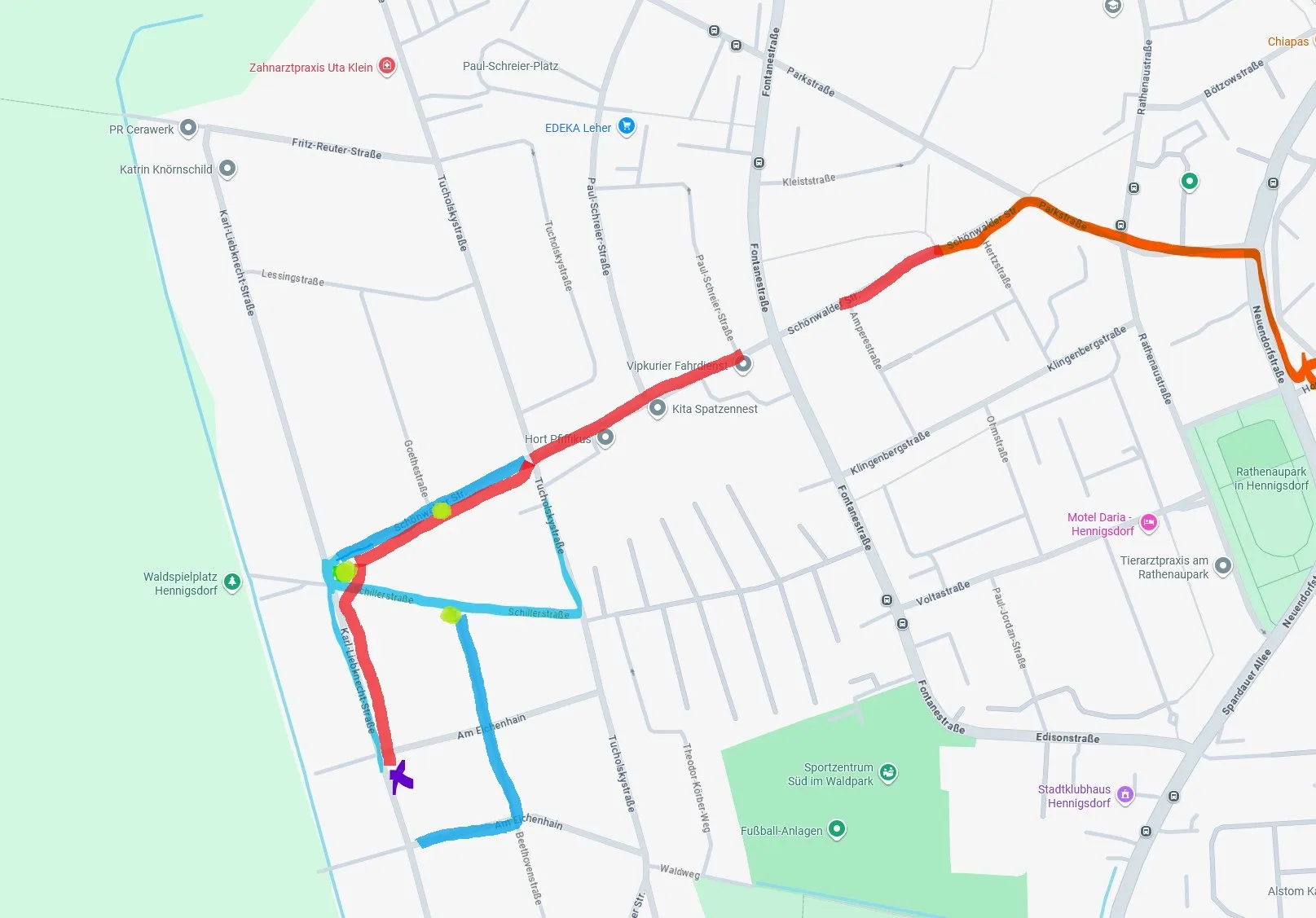

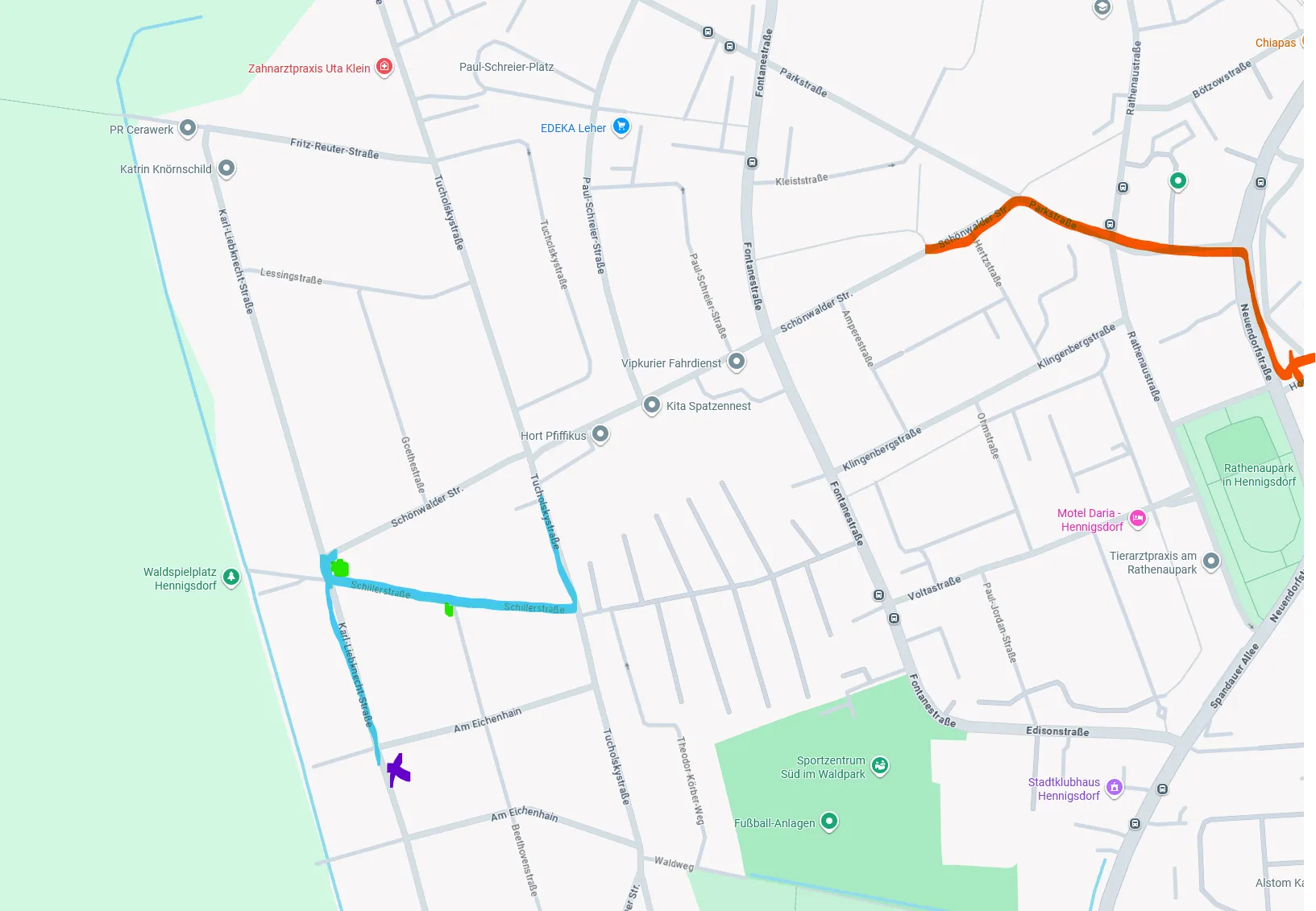

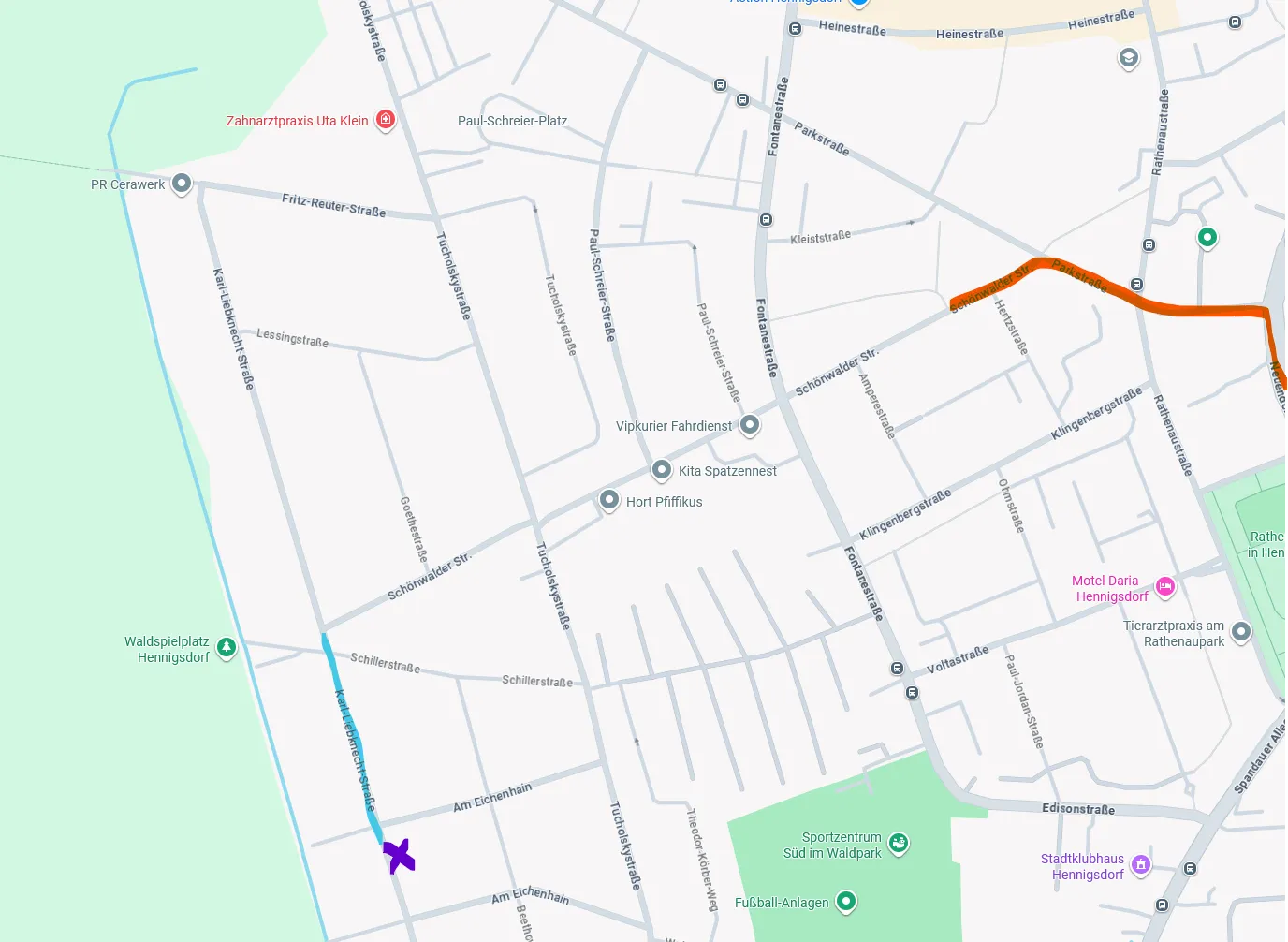

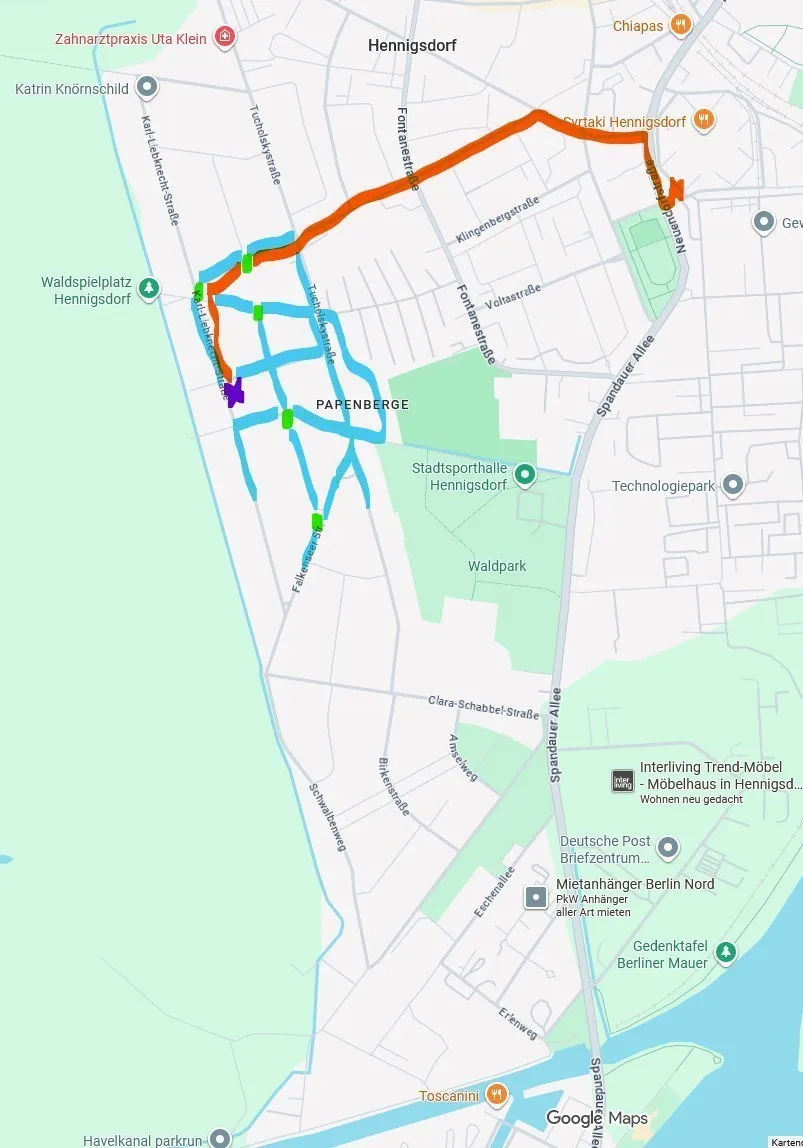

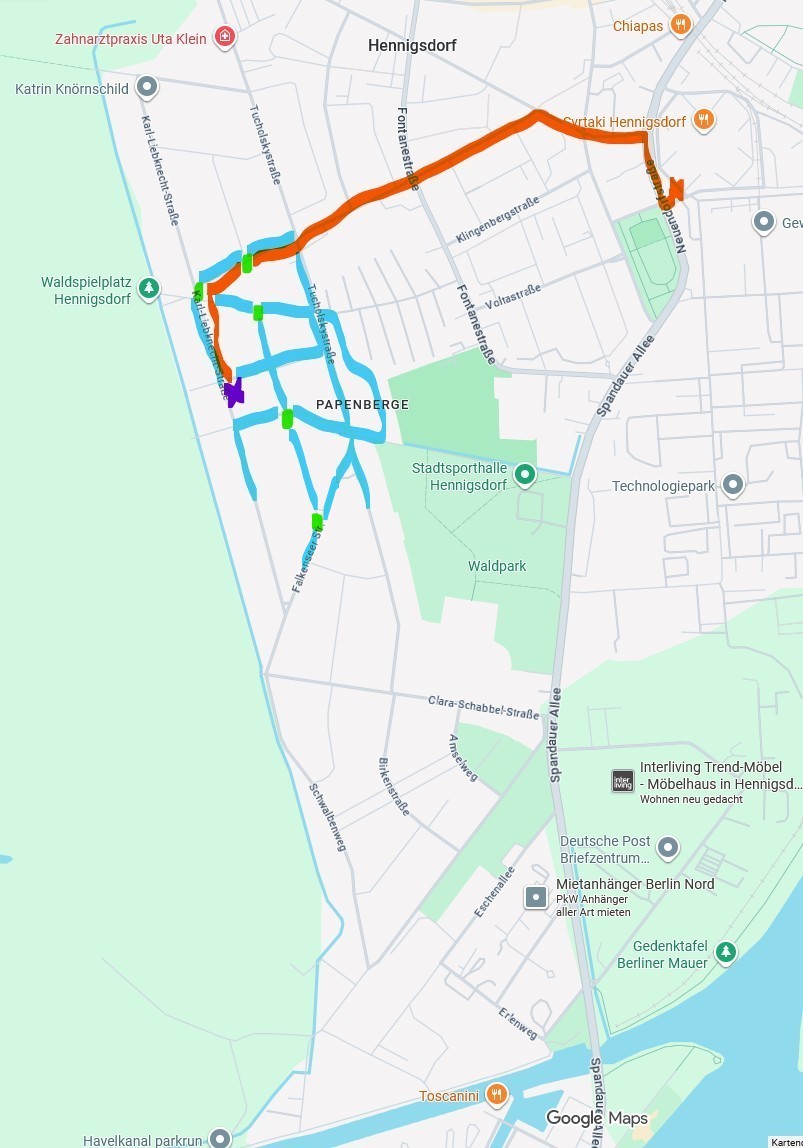

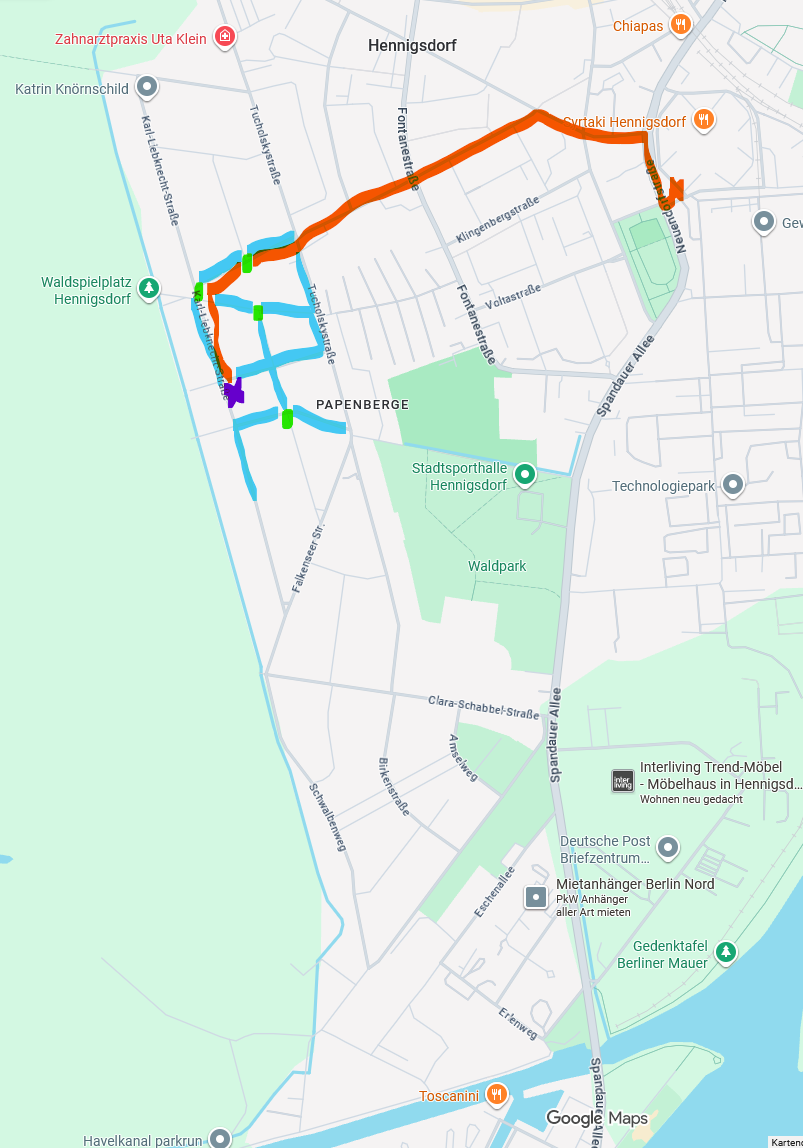

KW20
Legende:
Das Lila-Kreuz ist der Hauptverteiler.
Das Rotekreuz ist die Anbindung ans Oberlayer.
Die Rot-Markierte Strecke die Hauptleitung.
Die Grün-Markierten Punkte sind die kleinen Verteiler zur Hausanbindung.
Die Blau-Markierte Strecke ist die Anbindung an die Häuser.
